干货总结,铝模板深化答疑25条通用技术问题!
1.确定铝模板深化设计和施工范围,楼栋、楼层及标高范围;
2.墙模板加固采用螺杆还是拉片体系,这需要提前与主体劳务沟通确认;
3.外墙是否优化为全剪力墙形式,因涉及到结构设计模型调整,需提前与原设计单位沟通;
4.二次结构固化,如构造柱、过梁,需提供构造柱定位图,建筑平面门窗洞口尺寸;
5.过梁及下挂梁底标高计算方式确认,如为板上下挂梁,应明确范围及梁高限制;洞口两侧过梁外伸长度;过梁与一次主体距离或者两道过梁间距小于一定数值直接拉通设置;
6.门窗洞口部位小墙垛一次结构优化范围,如长度300以内一次优化等;
7.厨卫间反坎模板随墙还是随板,各有优缺点,反坎高度确认;
8.预留洞口位置、尺寸及数量:需提前绘制平面定位图,如传料口、放线洞、甭管洞等,以及洞口铝模形式,是否采用阶梯式;
9.滴水线的设置位置及形式,滴水线定位及尺寸,由于外墙很多部位有建筑做法,需结合具体项目图纸确定,另外不要忘了楼梯滴水线;

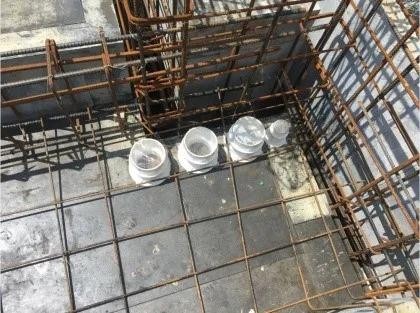

10.水井、电井和设备管道井等结构楼面板是否采取预埋套管进行一次浇筑施工;另外由于该部位预埋套管经常与墙模第一道背楞冲突,需现场进行二次铝模加工;
11.外窗企口优化:卫生间平窗、普通飘窗、厨房平窗、普通飘窗、防火窗飘窗等不同类型企口优化,企口宽度及厚度尺寸?采用内缩还是外扩方案?一般厨卫间及公区考虑后期贴砖,一般不设置企口;
12.剪力墙/结构梁与非承重墙相接触时,接触部位预留抹灰槽收口,实现混凝土墙、梁免抹灰。该压槽有垂直连接墙和顺接墙,一般只顺接墙留压槽;
13.电梯门洞口尺寸确认,需电梯厂及提前确认尺寸及高度;
14.烟道口尺寸及形式,是否设置反坎;
15.水井、电井反坎高度;
16.铝模是否设置水电管道压槽;
17.铝模K板是同结构平还是高出5cm;
18.户内强弱电箱预留,一般铝模不考虑,现场预埋木盒;
19.外架形式:型钢挑架需考虑型钢层洞口预留;爬架需考虑点位K板形式优化,便于爬升导轨固定;需爬架公司提前提供点位图及标高;

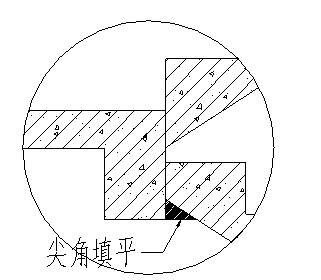

20.楼梯梯梁与梯板交界处尖角填平优化确认;
21.楼梯模板是否考虑上三步体系;楼梯休息平台一般不设置盖板,梯段设置盖板,且需要考虑透气孔和观察和振捣口;是否设置防滑压槽;
22.外墙大线条是否铝模板一次考虑,空调板等于楼层标高不同,需设置盖板及透气孔等;
23.施工电梯安装部位如有反坎或者窗下墙需预留,两个单元设置一个电梯时,单元间施工洞口部位如有反坎也需取消;
24.两个单元时需确定先后施工次序;
25.模板配置:标准板1套;K板2套;顶板板底竖向支撑3套;梁底竖向支撑3套;楼梯、飘窗、悬挑板等特殊节点位置竖向支撑4套。
下一篇: 今日热点丨因新冠疫情导致合同不... 上一篇: 政府采购代理机构如何依法做好质...
